哈尔滨雪山制冷工程设备有限公司
姓名:赵倩
手机:15045656989
座机:0451-82425208
地址:哈尔滨市道外区化工路91—8号
网址:www.zhilenggc.com
保鲜冷库施工主要有:各种冷库工程设备设施耗材辅料采购、库体安装、内外机吊装、铺设连接管路、管路保温、排水管安装、线路架设连接、控制系统安装、内、外机电源线接线及系统调试。冷库机组所需的动力电源即电缆引入未计入本安装范围,冷库及机组基础由土建配合并施工,我方负责相关配电参数及图纸的提供。下面具体来看看中山科瓦特机电有限公司对保鲜冷库施工有哪些流程?

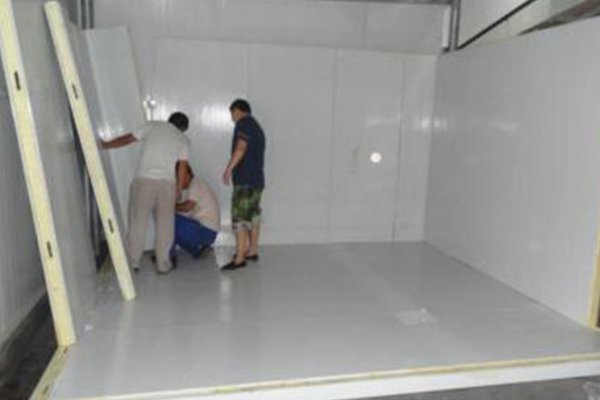

1、安装保鲜冷库工程总程序人力组织、机具进场、会审图纸及技术交底、哈尔滨保鲜冷库材料采购进场支托架制作、库体拼接接、隔墙穿孔、排水管线安装、支托架安装、焊接安装主管线、主管线保温、分歧管焊接、管线保温、控制线敷设、室内机组固定及接口、室外机组吊架固定及接口、管道系统的吹污、试压、排水管试漏、系统抽真空、系统充氟、试机调试、运行、系统超后整理、验收。
2.、保鲜冷库施工要点及技术要求:
隔墙穿孔及处理:由于系统管线和排水要求需穿越库体和墙面,应核准应开洞孔的位置及尺寸,无误后在要打洞孔的墙板上标出所开洞孔的大小,墙面穿孔必须征得现场土建技术人员意见对建筑物结构无影响后才能去进行穿孔作业。管线过墙洞,采用电锤穿孔。若不适宜电锤穿孔的墙壁在征得业主同意后方可用其它方式穿孔。哈尔滨制冷设备安装孔的大小以可以穿过管线(含保温层)为准,管线穿过墙体处应设钢套管,管路的焊缝不得置于套管内,镀锌铁皮套管应与墙面或楼板平齐,但应至少比地面高出20mm,管道与套管的空隙应用隔热或其它不燃材料填塞,不得将套管作为管道的支撑。
保鲜冷库库内机组的施工安装步骤:决定库内机组的位置→画线标位→扩孔器扩孔→库顶支撑杆固定→机组吊顶螺杆连接→库内机组固定
冷媒配管:
1、步骤:按图纸要求配管→管路铺设→焊接→吹净→试漏→干燥→保温
2、原则冷媒配管应严守配管三原则:干燥、清洁、气密性。干燥首先是安装前铜管内禁止有水分进入,其次配管后要吹净和真空干燥。清洁是施工时应注意管内清理,再者是焊接时氮气置换焊,超后是吹净。气密性试验一是保证焊接质量和喇叭口连接质量,二是超后的气密性试验。
3、替换氮气的方法:冷媒管钎焊时必须采用氮气保护,焊接时把微压(3~5kg/cm2)氮气充入正在焊接的管道内,这样会有效防止管内氧化皮的产生。
4、冷媒管封盖:冷媒管的封盖十分重要,要防止水分、脏物、灰尘等进入管内,冷媒管穿墙一定要管头包扎严密,暂时不连接的已安装好的管子要把管口包扎好。
5、冷媒管吹净:冷媒管吹净是一种把管内废物清除出去的超好方法,具体方法是将氮气瓶压力调节阀与室外机的充气口连接好,将所有室内机的接口用盲塞堵好保留。一台室内机接口作为排污口,用绝缘材料抵住管口,压力调节阀5kg/cm2向管内充气,至手抵不住时快速释放绝缘物,脏物及水分即随着氮气一起被排出。这样循环进行若干次直至无污物水分排出为止(每台室内机都要做)。
